Séquence 1 : Conduire un Projet de Conception
Leçon 1:
Le « Cahier de charges » est un document qui regroupe l’ensemble des fonctions que l’objet devra satisfaire et les contraintes qu’il devra respecter.
Une Fonction Principale (FP) décrit à quoi sert l'objet.
Une Fonction Contrainte (FC) est une contrainte que l'objet doit respecter.

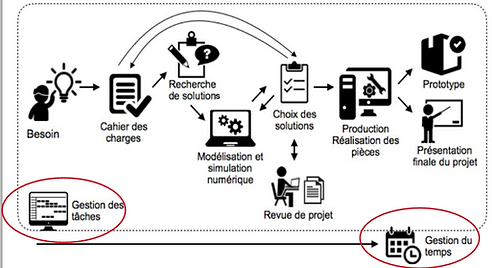

Le "Diagramme analyse du besoin"ou "Bête-à-cornes" qui sert à définir précisément la Fonction d’Usage (ou Principale).


Le «Diagramme des interactions » ou « Pieuvre » qui sert à lister la « Fonction Principale » (FP), et les « Fonctions Contraintes » (FC).
Leçon 2:
Le concepteur complète le « Cahier De Charges Fonctionnel» en précisant les performances que l’objet doit atteindre, pour cela il précise :
-
Les critères à apprécier (caractéristiques mesurables et quantifiables)
-
Le niveau d'exigence acceptable à atteindre (objectifs chiffrés)

Leçon 3:

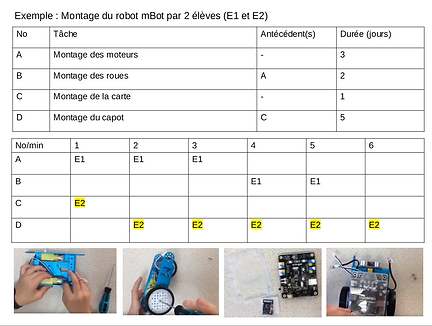

Le planning prévisionnel permet d'organiser les différentes tâches du projet dans le temps et de rajouter les ressources par rapport à chaque tâche, et ainsi, de suivre l’avancement et d’anticiper d’éventuels retards.
Une tâche qui est une antériorité par rapport à une autre tâche doit être complètement effectuée avant que cette autre tâche suivante puisse être entamée.
Un aléa est un événement imprévisible (négatif) qui impose une adaptation du planning.
Un jalon est un moment important dans de déroulement d'un projet qui nécessite une revue de projet.
Le chemin critique permet de déterminer la durée totale d’un projet. C’est la plus longue séquence de tâches qui doit être accomplie pour que le projet soit terminé à la date due.
Les tâches critiques sont celles qui ne peuvent pas être parallélisées et dont peut dépendre l’issue du projet.
